Chapter 20: Review Techniques¶
20.1 概览¶
- 什么是评审?
- 由技术人员为技术人员举行的会议。
- 对软件工程过程中创建的工作产品进行的技术评估。
- 一种软件质量保证机制(software quality assurance mechanism)。
- 一个培训场所。
- 错误(Errors)与缺陷(Defects)
- 错误(Error): 在软件发布给最终用户之前发现的质量问题。
- 缺陷(Defect): 仅在软件发布给最终用户之后发现的质量问题。
- 然而,本书中对错误和缺陷所做的时间性区分并不是主流观点。
20.2 缺陷放大与消除 Defect Amplification and Removal¶
-

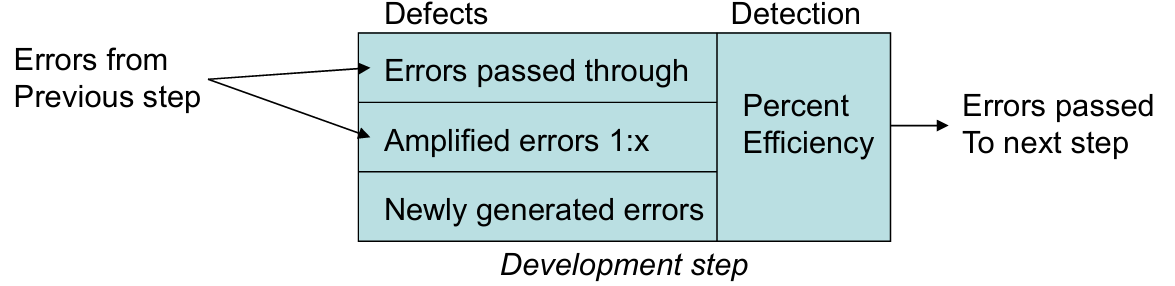

缺陷放大模型(Defect Amplification Model)
-
该模型描述了在开发步骤中:来自上一步骤的错误、新生成的错误、放大的错误(1:x)以及通过检测后传送到下一步骤的错误。
-
检测效率: 决定了有多少百分比的错误能被在该步骤中消除。
- 成本考量:
- 成本指的是在各环节纠正错误的总成本。
- 假设在设计阶段发现并纠正一个错误需要 1.5 个货币单位。
- 相对于此成本,若在测试开始前发现同一个错误,成本为 6.5 个单位;在测试期间发现为 15 个单位;发布后发现则在 67 到 100 个单位之间。
- 多项研究表明,设计活动引入了软件过程中 50% - 65% 的错误。
- 然而,正式评审技术已被证明在发现设计缺陷方面的有效性高达 75%。

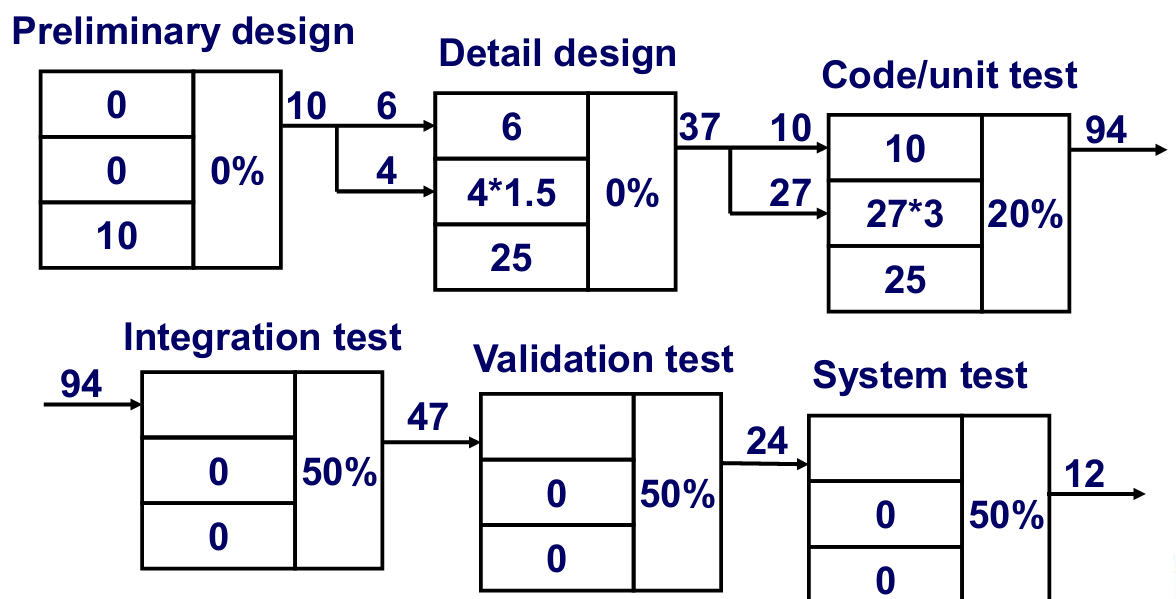

- 示例:无评审时的缺陷放大
- 在初步设计、详细设计到编码/单元测试的过程中,错误被不断放大。
- 由于没有评审,检测效率较低(0% - 20%)。
- 总成本计算: \((10 + 27 \times 3 + 25) \times 20\% \times 6.5 + (94 + 47 + 24) \times 50\% \times 15 + 12 \times 67 = 2177\)

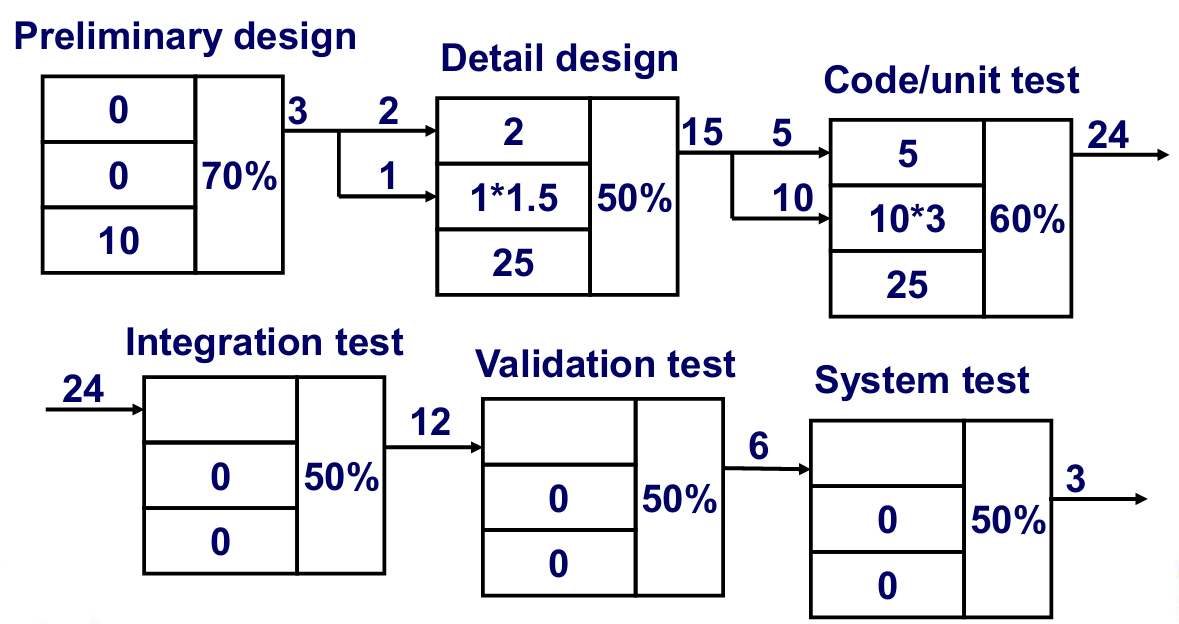

- 示例:有评审时的缺陷放大
- 通过在设计阶段引入评审,检测效率显著提高(50% - 70%)。
- 传送到后续步骤的错误大幅减少。
- 总成本计算: \((10 \times 70\% + 28.5 \times 50\%) \times 1.0 + (5 + 10 \times 3 + 25) \times 60\% \times 6.5 + (24 + 12 + 6) \times 50\% \times 15 + 3 \times 67 = 771\)
-
20.3 评审度量及其使用 Review Metrics and Their Use¶
- 总评审工作量和发现的错误总数定义如下:
- \(E_{评审} = E_{p} + E_{a} + E_{r}\)
- \(Err_{总数} = Err_{次要} + Err_{主要}\)
- 缺陷密度(Defect Density): 表示每单位评审工作产品中发现的错误数量。
- 缺陷密度 \(= Err_{总数} / WPS\)
- 各项定义:
- 准备工作量( \(E_{p}\) ): 在实际评审会议之前,评审工作产品所需的工作量(以人时计)。
- 评估工作量( \(E_{a}\) ): 在实际评审会议期间消耗的工作量。
- 返工工作量( \(E_{r}\) ): 专门用于纠正评审中发现的那些错误的工作量。
- 工作产品规模(WPS): 已评审工作产品规模的度量(例如:UML 模型的数量或文档页数)。
- 次要错误( \(Err_{次要}\) ): 纠正所需工作量少于预先设定值的错误数量。
- 主要错误( \(Err_{主要}\) ): 纠正所需工作量多于预先设定值的错误数量。
- 评估节省:示例 I
- 纠正一个模型次要错误(评审后立即进行)需要 4 个人时。
- 纠正一个主要需求错误需要 18 个人时。
- 数据表明,次要错误的发生频率约为主要错误的 6 倍。
- 因此,评审中发现并纠正需求错误的平均工作量约为 6 个人时。
- 在测试期间发现并纠正需求相关错误平均需要 45 个人时。
- 每个错误节省的工作量: \(E_{测试} - E_{评审} = 45 - 6 = 39\) 个人时。
- 若评审中发现了 22 个需求模型错误,则可节省约 660 个人时的测试工作量。
-

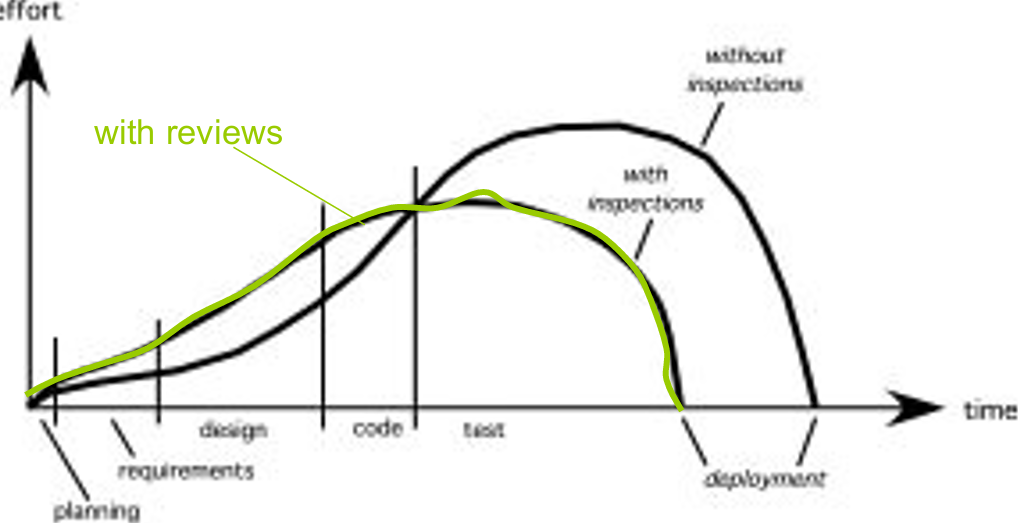

有无评审时的投入工作量:
- 使用评审时,早期投入的工作量会增加,但这种早期投资会带来回报,因为后期的测试和纠正工作量减少了。
- 有评审的开发完成日期早于无评审的日期。评审不占用时间,反而节省时间。
-
预测工作表现:示例 II
- 如果历史记录表明需求模型的平均缺陷密度为 0.6 个错误/页,而一个新模型长达 32 页:
- 初步估算表明评审将发现约 19 或 20 个错误。
- 如果你只发现了 6 个错误,要么说明你在开发方面做得非常好,要么说明评审方法不够彻底。
- 如果历史记录表明需求模型的平均缺陷密度为 0.6 个错误/页,而一个新模型长达 32 页:
20.4 参考模型 Reference Model¶
- 评审的正式程度(Formality)在以下情况下会提高:
- 为评审人员明确定义了不同的角色。
- 对评审进行了充分的计划和准备。
- 定义了明确的评审结构。
- 评审人员对所做的任何更正进行后续跟踪。
- 核心要素: 计划与准备、会议结构、纠正与验证、个人扮演的角色。
20.5 非正式评审 Informal Reviews¶
- 非正式评审包括:
- 与同事一起对软件工程工作产品进行简单的桌面检查(Desk Check)。
- 以评审工作产品为目的的临时非正式会议(涉及 2 人以上)。
- 结对编程(Pair Programming)中面向评审的方面。
- 结对编程鼓励在创建工作产品(设计或代码)时进行持续评审。其好处是可以立即发现错误,从而提高工作产品质量。
20.6 正式技术评审 Formal Technical Reviews, FTR¶
- FTR 的目标是:
- 发现软件任何表示形式中在功能、逻辑或实现方面的错误。
- 验证被评审的软件是否符合其需求。
- 确保软件是按照预定义标准表示的。
- 实现以统一方式开发的软件。
- 使项目更具可管理性。
- FTR 实际上是一类评审,包括走查(Walkthroughs)和审查(Inspections)。
20.6.1 评审会议 The Review Meeting¶
- 通常应有三到五人参与评审。
- 应进行预先准备,但每个人的工作量不应超过两小时。
- 评审会议的持续时间应少于两小时。
- 焦点集中在工作产品上(例如:需求模型的一部分、详细的组件设计、组件源代码)。
20.6.2 参与者 The Players¶
- 评审组长(Review Leader)
- 生产者(Producer)
- 记录员(Recorder)
- 评审员(Reviewer)
- 标准捍卫者(Standards Bearer / SQA)
- 维护专家(Maintenance Oracle)
20.6.3 过程 Process¶
- 角色职责:
- 生产者: 开发工作产品的个人;通知项目组长工作产品已完成并需要评审。
- 评审组长: 评估产品是否就绪,生成材料副本,并分发给评审员进行预先准备。
- 评审员: 花费 1 到 2 小时审查产品并记录笔记,以熟悉工作内容。
- 记录员: 书面记录评审期间提出的所有重要问题。
- 阶段划分:
- 准备阶段: 生产者 -> 评审组长 -> 评审员 -> 问题列表。
- 执行阶段: 生产者介绍 -> 评审员提出问题 -> 记录员记录。
- 跟踪阶段: 结论、SQA 报告。
20.6.4 评审指南 Review Guidelines¶
- 评审产品,而不是生产者。
- 设定议程并遵守它。
- 限制争论和反驳。
- 阐明问题区域,但不要试图解决注意到的每个问题。
- 做书面记录。
- 限制参与者人数,并坚持预先准备。
- 为每个可能被评审的产品开发检查清单(Checklist)。
- 为 FTR 分配资源并安排时间。
- 对所有评审员进行有意义的培训。
- 评审你早期的评审。
20.6.5 样本驱动评审 Sample-Driven Reviews, SDRs¶
- SDR 试图量化那些作为全面 FTR 主要目标的工作产品。
- 具体步骤:
- 检查每个软件工作产品 \(i\) 的一小部分 \(a_i\)。
- 记录在 \(a_i\) 中发现的故障数 \(f_i\)。
- 通过将 \(f_i\) 乘以 \(1/a_i\),得出该工作产品内故障总数的粗略估计。
- 按故障估算总数降序排列工作产品。
- 将可用的评审资源集中在那些估计故障数最高的工作产品上。
